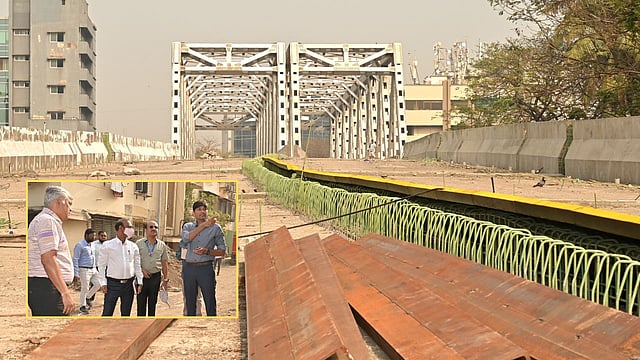

विद्या विहार ईस्ट-वेस्ट फ्लाईओवर निर्माण का जायजा लेते बीएमसी अतिरिक्त आयुक्त अभिजीत बांगर (सोर्स: एक्स@mybmc)
मुंबई

Mumbai: विद्या विहार ईस्ट-वेस्ट फ्लाईओवर की नई डेडलाइन तय, अब 30 मिनट का सफर होगा सिर्फ 10 मिनट में

BMC Flyover Project: मुंबई का विद्या विहार ईस्ट-वेस्ट फ्लाईओवर 25 जून 2026 तक पूरा होगा। BMC के अनुसार इससे पूर्व-पश्चिम यात्रा समय 30 मिनट से घटकर 10 मिनट रह जाएगा। प्रोजेक्ट लागत 178.93 करोड़ है।

आकाश मसने

Mumbai Vidya Vihar Flyover News: महाराष्ट्र की राजधानी मुंबई के विद्या विहार पूर्व और पश्चिम को जोड़ने वाले महत्वपूर्ण विद्या विहार फ्लाईओवर का निर्माण कार्य 25 जून 2026 तक पूरा करने का लक्ष्य बीएमसी ने निर्धारित किया है। अतिरिक्त बीएमसी आयुक्त (परियोजना) अभिजीत बांगर ने गुरुवार को परियोजना स्थल का दौरा कर कार्यों की प्रगति की समीक्षा की और संबंधित विभागों को स्पष्ट निर्देश दिए, बीएमसी के 'एन' वार्ड क्षेत्र में स्थित यह फ्लाईओवर घाटकोपर इलाके में रामचंद्र चेंबूरकर मार्ग और लालबहादुर शास्त्री मार्ग को जोड़ने का कार्य करेगा। यह पुल विद्या विहार रेलवे स्टेशन की पटरियों के ऊपर से होकर गुजरेगा, जिससे पूर्व-पश्चिम दिशा में यातायात को लगने वाला समय 30 मिनट से महज 10 मिनट हो जाएगा।

पूर्वी हिस्से के सभी कार्य 28 फरवरी तक होंगे कंप्लीट

बीएमसी प्रशासन के अनुसार, फ्लाईओवर के पूर्वी हिस्से के सभी कार्य 28 फरवरी 2026 तक पूरे कर लिए जाएंगे, वहीं पश्चिमी हिस्से में प्रभावित आवासीय और वाणिज्यिक निर्माणों को हटाने तथा सड़क संरेखण (रोड अलाइनमेंट) को नए सिरे से तय करने की प्रक्रिया को प्राथमिकता देने के निर्देश दिए गए हैं, ताकि निर्माण कार्य में तेजी लाई जा सके, करीब 650 मीटर लंबे इस प्रोजेक्ट में रेलवे पटरियों के ऊपर लगभग 100 मीटर लंबा मुख्य पुल बनाया जा रहा है, इसके अलावा पूर्वी और 220 मीटर और पश्चिमी और 330 मीटर लंबे अप्रोच रोड का निर्माण कार्य भी चल रहा है। फ्लाईओवर से सीधे रेलवे स्टेशन के प्लेटफॉर्म तक पहुंच के लिए जोड़ मार्ग भी विकसित किया जा रहा है। साथ ही टिकट खिड़की, स्टेशन मास्टर कार्यालय और सीढ़ियों का पुनर्निर्माण भी किया गया है।

चरणबद्ध तरीके से पूरा करने के निर्देश

निरीक्षण के दौरान अतिरिक्त बीएमसी आयुक्त अभिजीत बांगर ने कहा कि मानसून को ध्यान में रखते हुए 31 मई 2026 तक पुल से जुड़े सभी प्रमुख कार्य पूरे किए जाने चाहिए। इसके बाद सतहकरण और अन्य अंतिम कार्य पूरा कर फ्लाईओवर को 25 जून तक यातायात के लिए खोलने का प्रयास किया जाए।

अभिजीत बांगर ने यह भी बताया कि पश्चिमी हिस्से में अब तक छह खंभों का निर्माण पूरा हो चुका है, जबकि शेष चार खंभों, स्पैन और अप्रोच रोड का कार्य अभी लंबित है। निर्माण के दौरान यातायात डायवर्जन एक बड़ी चुनौती है, इसलिए सड़क कार्यों को चरणबद्ध तरीके से पूरा करने के निर्देश दिए गए हैं।

डेडलाइन बढ़ने से बढ़ी लागत

विद्या विहार ईस्ट-वेस्ट कनेक्टर ब्रिज जो मार्च 2026 तक पूरा किया जाना था, लेकिन इसकी डेडलाइन को आगे खिसकाकर जून कर दिया गया, क्योंकि बीएमसी का कहना है कि ब्रिज के पश्चिम में कमर्शियल ढांचे के ध्वस्तीकरण और पुनर्वसन की वजह से निर्माण कार्य में देरी हुई। बता दें कि यह तीसरी बार है जब ब्रिज की समय सीमा को आगे बढ़ाया गया है। इसके पहले यह ब्रिज मध्य 2025 तक तक पूरा होना था। फिर मार्च 2026 किया गया और अब जून 2026। इस प्रोजेक्ट की लागत 178।93 करोड़ तक पहुंच गई है।
